Notgestänge & Provisorien im Leitungsbau

Robuste und flexible Lösungen für den temporären Betrieb und die Sicherung von Hochspannungsleitungen.

Provisorien

Provisorien sind eine wesentliche Komponente im Freileitungsbau, um die Netzstabilität und Betriebssicherheit in Havariefällen oder bei geplanten Baumaßnahmen sicherzustellen. Sie ermöglichen den temporären Ersatz beschädigter Maste oder die Überbrückung von Leitungsteilstrecken, um die Stromversorgung auch während Umbauten oder Sanierungen aufrechtzuerhalten. Cteam bietet hierfür spezifisch entwickelte modulare Provisoriums Systeme an– wie das CP Gestänge (Auflastprovisorium) und das CLÖ Gestänge (Abankerungsprovisorium).

Durch eine schnelle Montage und eine hohe Anpassungsfähigkeit an verschiedene Spannungsebenen 110 kV bis 380 kV und Mastkopfbilder bietet das CLÖ-Provisorium flexible Einsatzmöglichkeiten. Dank des Abankerungsprinzips werden nur geringe Aufstandsflächen benötigt und mit einem individuell anpassbaren Ankerkonzept ist das System sowohl für temporäre als auch halbstationäre Einsätze ausgelegt.


DJI_20250807104052_0157_D

Vorteile CLÖ Gestänge

Eigenschaften

Die CLÖ-Provisorien bieten eine modulare Bauweise, Anpassungsfähigkeit an alle gängigen Masttypen, keine Notwendigkeit von großen Aufstandsflächen.

Abankerung

Die Abankerung des CLÖ-Provisoriums ist modular aufgebaut und ermöglicht eine standortspezifische Anpassung an unterschiedliche Bodenverhältnisse. Je nach Gegebenheiten kommen oberflächliche Auflastsysteme oder unterirdische Zuganker zum Einsatz, auch kombinierte Systeme sind möglich.

Spannungsebenen

Die CLÖ-Provisorien sind für die Spannungsebenen von 110 kV bis 380 kV geeignet.

Schnelle Montage

Die Montage eines CLÖ-Provisoriums beträgt in Abhängigkeit der Komplexität i.d.R. zwischen 1-3 Tagen.

Dauerhafter Einsatz

Provisorien sind zwar für temporäre Einsätze konzipiert, das CLÖ-Gestänge kann sowohl für temporäre als auch für dauerhafte Einsätze ausgelegt werden.

Cteam CP

Vorteile CP Gestänge

Eigenschaften

Die CP-Provisorien bieten eine modulare Bauweise, Anpassungsfähigkeit an alle gängigen Masttypen, keine Notwendigkeit von Abankerungen und gewährleisten somit den geringstmöglichen Flächenbedarf.

Spannungsebenen

Die CP-Provisorien sind für die Spannungsebenen von 110 kV bis 380 kV geeignet

Schnelle Montage

Die Montage eines CP-Provisorium beträgt in Abhängigkeit der Komplexität i.d.R. zwischen 1-3 Tagen.

Dauerhafter Einsatz

Provisorien sind zwar für temporäre Einsätze konzipiert, das CP-Gestänge kann sowohl für temporäre als auch für dauerhafte Einsätze ausgelegt werden.

Integration Bestandsmaste

Die CP-Unterteile sind so konzipiert, dass Bestandsmaste hierdrauf übernommen bzw. auch neue Maste darauf aufgebaut werden können.

Leistungsbereiche

Cteam bietet mit seinen Notgestängen eine zuverlässige Lösung für verschiedene Anwendungsbereiche im Leitungsbau.

e-technik
Havarien
Schnelle Wiederherstellung der Stromversorgung nach Sturmschäden oder Mastbruch.
baustelleneinrichtung
Umbau und Sanierung
Einsatz bei geplanten Umbauarbeiten an bestehenden Freileitungstrassen als Bypasslösung zur Freimachung von Baufeldern.
Provisorium Österreich
Neubau
Provisorische Leitungsführung bei Neubau- bzw. Ersatzneubau Projekten im Freileitungsbau.
Genehmigungen, Kalkulationssicherheit
Einsatzplanung
Logistik-Dienstleistung zur optimierten Planung ihrer Provisorienmodule.

Die CP-Gestänge im Detail

Die CP-Gestänge von Cteam sind in verschiedenen Ausführungen erhältlich, um den unterschiedlichen Anforderungen im Freileitungsbau gerecht zu werden. Jedes System hat spezifische Eigenschaften.


CLÖ Gestänge

Stromkreise

2 Stromkreise 220-kV

Beseilung*

LS 2x3x1 382-AL1/49-ST1A • ES 1x 97-AL1/56-ST1A

Bündel

Einfachseil

Mittelzugspannung

Leiterseil: 30 N/mm² • Erdseil: 42 N/mm²

Phasenspannweite

200 m

Gewichtsspannweite

min./max. 100m/300m

Wind-/Eiszone*/**

Windlastzone 1 & Eislastzone 2

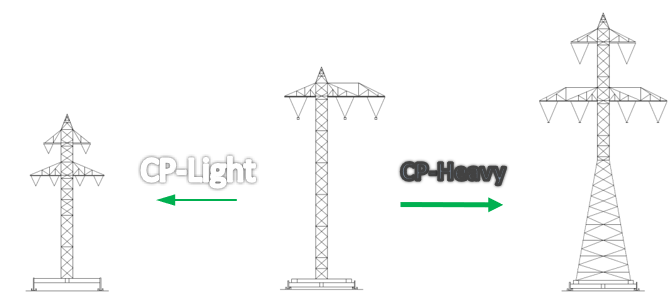

CP-Light

Stromkreise

2x 110 kV

Beseilung*

Al/St 265/35 (264-AL1/34-ST1A)

Bündel

Einfachseil

Mittelzugspannung

43 N/mm²

Phasenspannweite

400 m

Gewichtsspannweite

min./max. 100m/500m

Wind-/Eiszone*/**

Windzone 2 / Eiszone 2

CP

Stromkreise

1x 380 kV

Beseilung*

Al/St 265/35 (264-AL1/34-ST1A)

Bündel

4er-Bündel

Mittelzugspannung

43 N/mm²

Phasenspannweite

400 m

Gewichtsspannweite

min./max. 100m/500m

Wind-/Eiszone*/**

Windzone 2 / Eiszone 2

CP-Heavy

Stromkreise

2x 380 kV

Beseilung*

Al/St 265/35 (264-AL1/34-ST1A)

Bündel

4er-Bündel

Mittelzugspannung

43 N/mm²

Phasenspannweite

400 m

Gewichtsspannweite

min./max. 100m/500m

Wind-/Eiszone*/**

Windzone 2 / Eiszone 2

CP-Unterteil

Geeignet zur Übernahme bestehender Masten.

*Solange die statische Grunddimensionierung nicht überschritten wird, kann das Gestänge auch mit anderen Seilquerschnitten oder in anderen Wind-/Eiszonen eingesetzt werden.

**Volle Normlast; keine standardmäßige Reduzierung von Wind-/Eislasten (projektbezogene Abminderungen sind möglich).

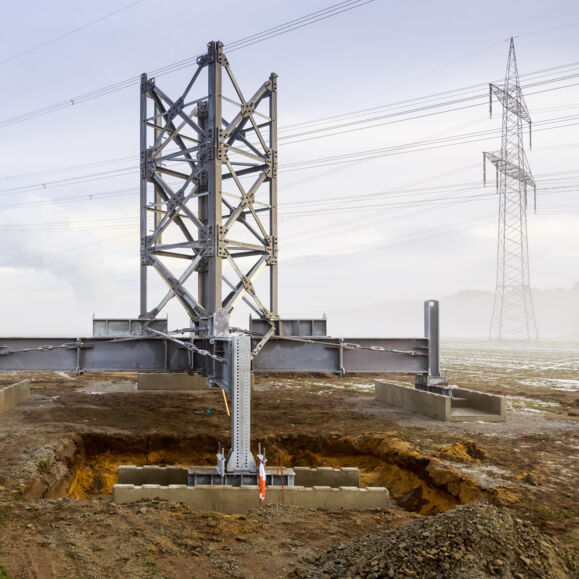

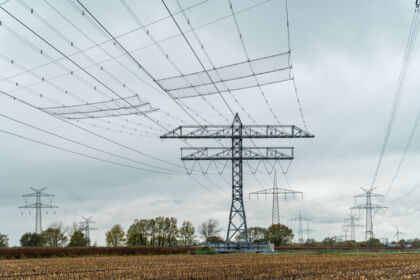

20191106-DSC08133
160114_cteam_096
Provisorien
Provisorien
Cteam CP-30
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Provisorien
Broschüren-Download

Laden Sie unsere Broschüre über Provisorien als PDF herunter.

Einsatzplanung von Provisorien neu gedacht – mit unserem LVS

Unser eigens entwickeltes Lagerverwaltungssystem (LVS) ist speziell auf die branchenspezifischen Anforderungen beim Materialeinsatz von Provisorien im Freileitungsbau zugeschnitten und verbindet Planungssicherheit mit Echtzeit-Transparenz.

Intelligente Einsatzplanung von Provisorien mit unserem maßgeschneiderten Lagerverwaltungssystem

Effiziente Projektabwicklung beginnt bei einer durchdachten Einsatzplanung – besonders im komplexen Umfeld des Freileitungsbaus.

Das System ermöglicht eine lückenlose Bestandsverfolgung: Jedes Provisorium wird über seinen gesamten Einsatzzeitraum hinweg präzise erfasst – von der Auslieferung über die Standzeit bis zur Rückführung. So wissen wir jederzeit, welches Material sich auf welchem Projekt befindet.

Ein weiterer entscheidender Vorteil: Die softwaregestützte Auswertung über alle laufenden und geplanten Projekte hinweg macht potenzielle Fehlmengen frühzeitig sichtbar. So können wir fehlende Module oder Komponenten rechtzeitig und wirtschaftlich sinnvoll beschaffen – modulscharf, vorausschauend und abgestimmt auf den Gesamtbedarf. Das minimiert Materialengpässe und sorgt für einen reibungslosen Ablauf auf der Baustelle.

Möchten auch Sie diese Vorteile nutzen, kommen Sie gerne auf uns zu und lassen sich beraten.

Als zuverlässiger Partner im Freileitungsbau stehen wir Ihnen gerne für Dienstleistungen rund um Provisorien im Allgemeinen und CP-Provisorien im Speziellen zur Verfügung.

Cteam CP-23

Ihre Vorteile auf einen Blick:

Gezielte Einsatzplanung

Planungssicherheit durch transparente Materialverfügbarkeit - über alle Projekte hinweg.

Lückenlose Bestandsverfolgung

Jedes Provisorium wird projektbezogen dokumentiert – von der Auslieferung bis zur Rückführung.

Frühzeitige Fehlmengenerkennung

Engpässe erkennen, bevor sie entstehen – durch systemgestützte Bestandsanalyse.

Modulscharfe Beschaffung

Nur das beschaffen, was wirklich fehlt – präzise, bedarfsgerecht und kostenoptimiert.

Optimierte Abläufe

Das LVS passt sich den Prozessen im Freileitungsbau an – nicht umgekehrt.

Weitere Cteam Leistungen im Bereich Leitungsbau

Entdecken Sie unser Leistungsspektrum. Wir bieten maßgeschneiderte Lösungen in verschiedenen Fachbereichen für Ihre Projekte.
