Short Facts
Land
Österreich
Bundesland
Niederösterreich / Burgenland
Leistungsbereich
Freileitungsbau
Kunde
Netz Niederösterreich GmbH
Projektdetails
Spannungsebene
110 kV
Projektdauer
April 2025 - März 2026
Länge der Leitung
17,4 km Neubautrasse & 18,0 km Demontage

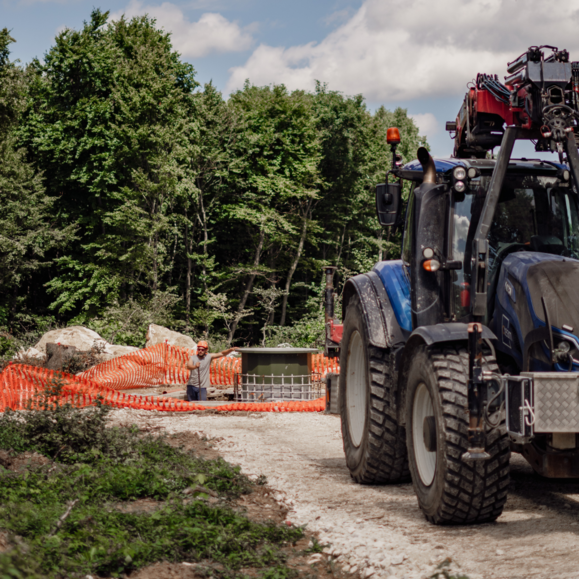

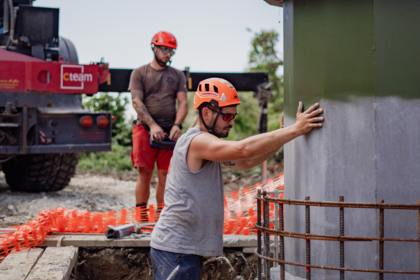

Gründung
Blockfundamente bzw. je nach Untergrund Gründung mit GEWI- Pfählen

Maste
64 neue Maste & 83 Maste abtragen
Beseilung
Leiterseil: 565-AL1/72-A20SA • Erdseil: LES 100/33 E-ALMgSi/Stalum 3x48 • Altseil: 150/25 E-AlMgSi/St • Altes Erdseil: LES 50 Stalum 3x8
Besonderheiten
Die Neubautrasse wird mittels Stahlrohrmasten ausgeführt. Dies führt auch zu einer Erschwernis bei der Auslieferung der einzelnen Mastschüsse – diese haben teilweise Längen von 12 m und einen Durchmesser von 2 m. Seilzug über die elektrifizierte Raaberbahn und die A3 Südostautobahn.
„Ein außergewöhnliches Projekt: 65 Stahlrohrmasten mit bis zu 12 m Länge, 2 m Durchmesser und Einzelgewichten von bis zu 10 Tonnen werden von uns über das Leithagebirge errichtet.“
Das Projekt umfasst den Neubau einer 110-kV Einfachleitung zwischen Au am Leithaberge und Steinbrunn, somit erstreckt sich die 17,4 km lange Neubautrasse direkt über das Leithagebirge. Ein Großteil der bestehenden Betonmastleitung liegt nicht Trassengleich mit der Neubauleitung. Von den 64 Neubaumasten sind 20 Winkelabspannmaste und 44 Tragmaste zu errichten, zudem müssen im Bereich Wr. Neustadt noch zwei Tragmaste Standortgleich neu errichtet werden. Eine Erhöhung dieser Standorte aufgrund vom Bau der Ostumfahrung Wr. Neustadt ist notwendig. Zwei Neubaumaste M71 und M72 sowie zwei Bestandsmaste befinden sich in schwer zugänglichen Geländen, diese sind mittels Hubschrauber zu stocken.
