220-kV Ltg. 231 Demontage NK Tauern - UW Salzburg ARGE, Baulos 1

Das Projekt umfasst die Arbeiten Entfernung Leiterseile, Erdseile, Isolatoren, Armaturen, Mastdemontage (80% Hubschrauber), Fundamentdemontage, Rekultivierung inkl. teilweise Bodenaustausch durchgeführt in einer ARGE mit der Firma Powerlines Energy Austria und Cteam Leitungsbau Österreich GmbH.

Demontage Salzburgleitung ARGE

Short Facts

Land

Österreich

Bundesland

Salzburg

Leistungsbereich

Freileitungsbau

Kunde

Austrian Power Grid AG

Projektdetails

Spannungsebene

220 kV

Projektdauer

Februar 2025 - September 2026

Länge der Leitung

59 km Trassenlänge • 70 Abspannmaste • 112 Tragmaste

Gründung

Abbruch von 182 Mastfundamenten

Maste

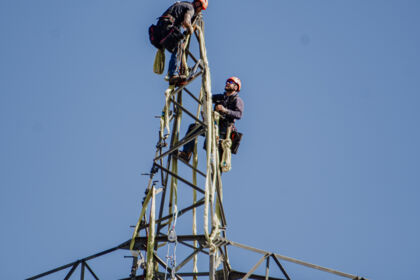

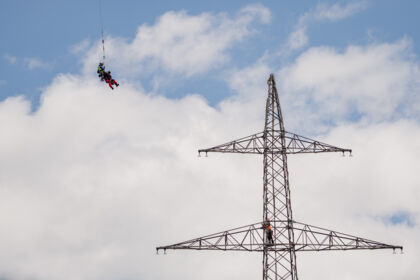

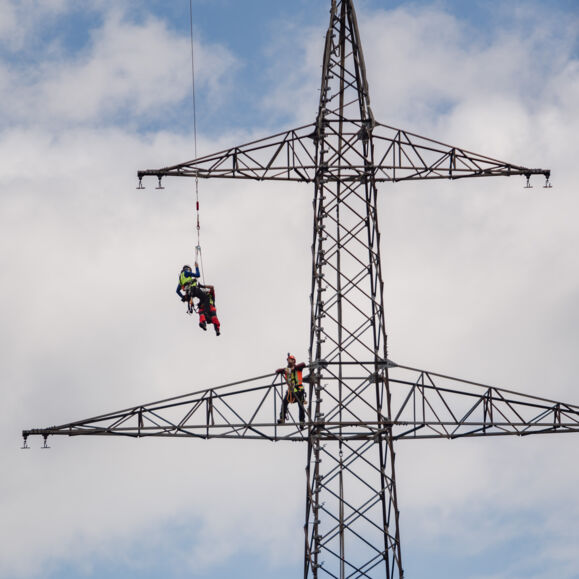

182 Maste demontieren davon mindestens 80 % Hubschraubermaste

Beseilung

Bestandseil: • Leiterseil: Einfachseil 1x Al/St 340-AL1/110-ST1A Einfachseil 1x AlMgSi 400-AL3 • Erdseil: 1x Al/St 240/80 1x Al/St 120/42 1x AlMgSi/St 150/53

Besonderheiten

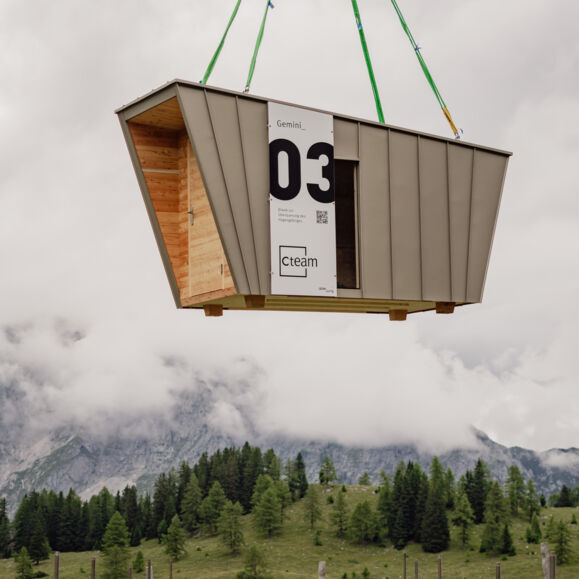

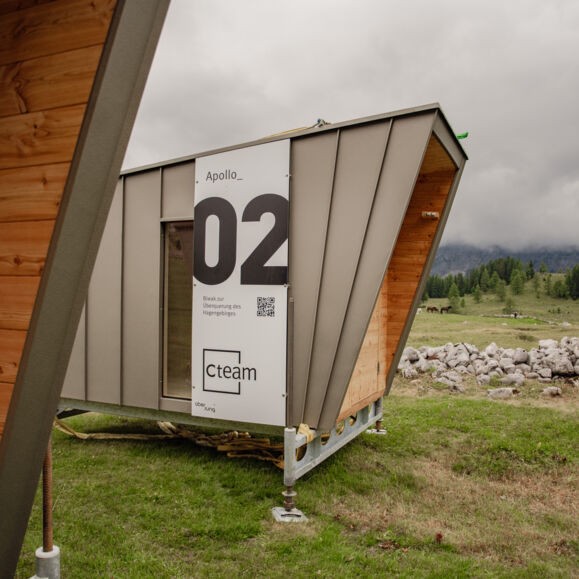

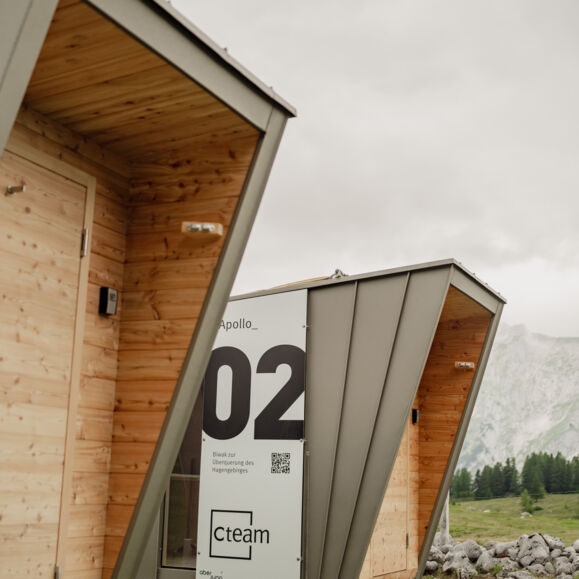

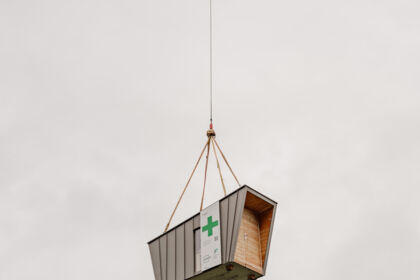

Demontage der Bestandsleitung verlaufend über das Hagengebirge / Hochkönig. Dieser Bereich ist teilweise nur mit dem Hubschrauber bzw. über Notklettersteige erreichbar. Zudem gibt es einige Bauzeiteneinschränkungen um etwaige Tierarten/Landschaft an den jeweiligen Standorten zu schützen.

"Was vor über 60 Jahren in atemberaubender Bauzeit und mit kaum mechanischen Hilfestellungen entstand, wird heute unter extremen alpinen Bedingungen von uns mittels Hubschrauber zurück gebaut.“

Valentina Schober
Projektleiterin Cteam Leitungsbau Österreich GmbH

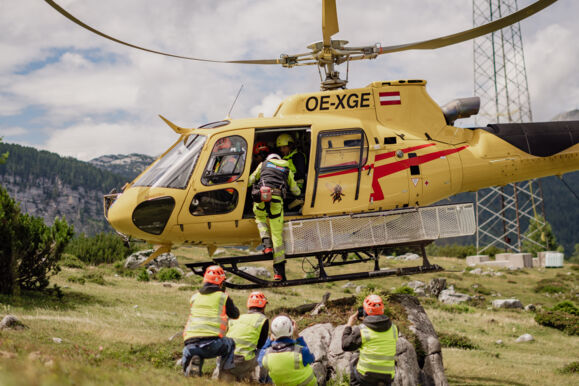

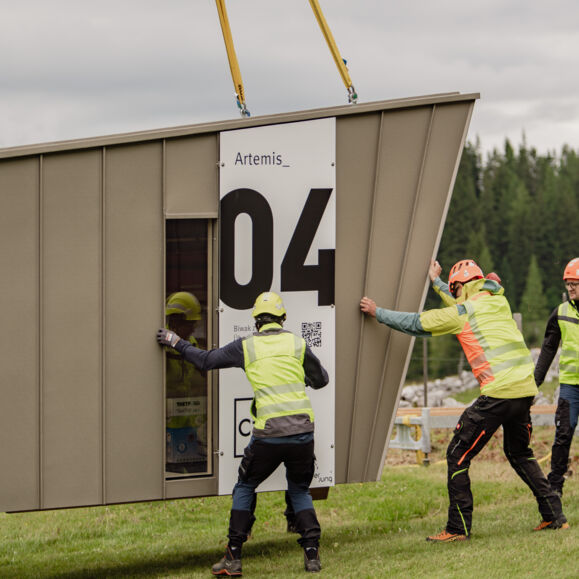

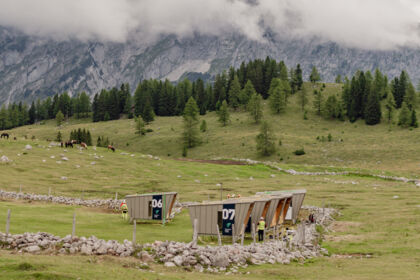

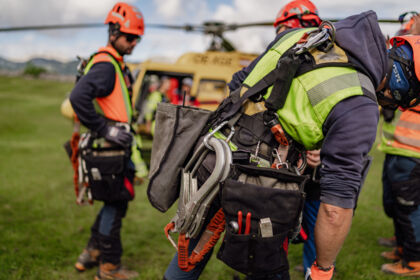

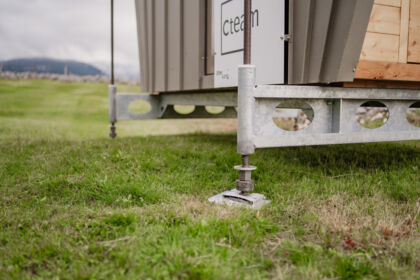

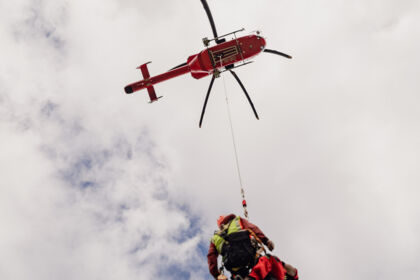

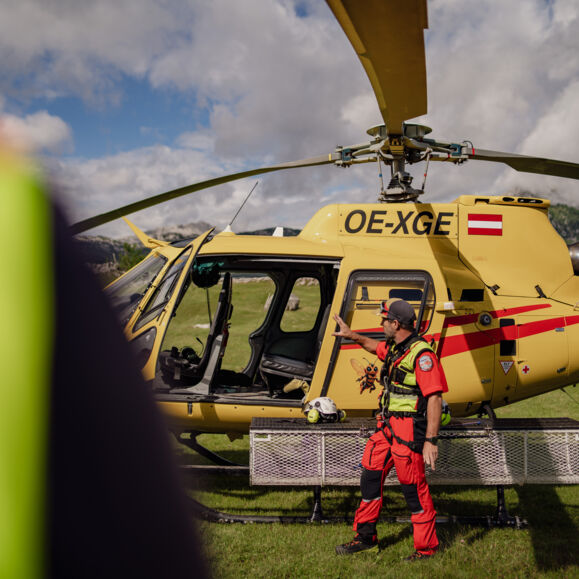

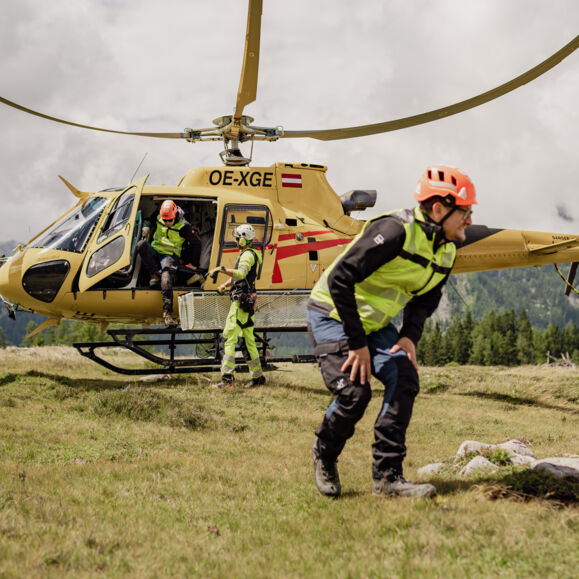

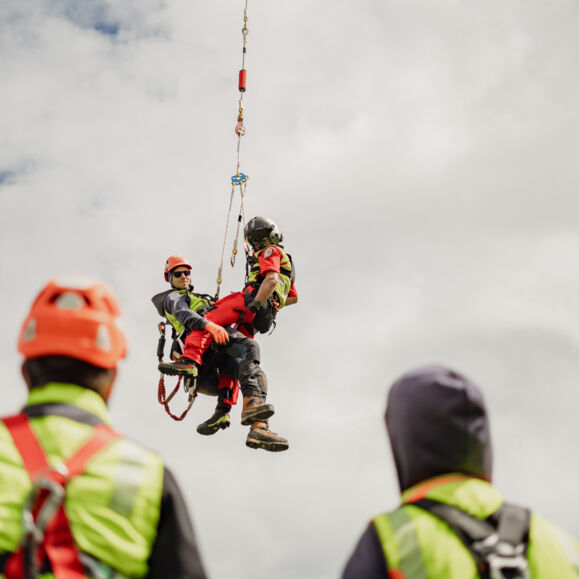

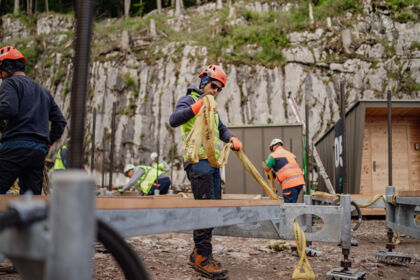

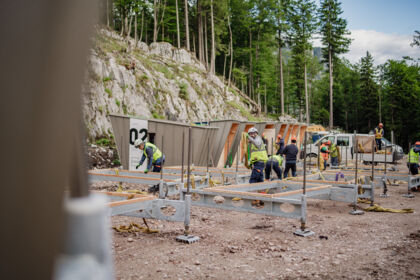

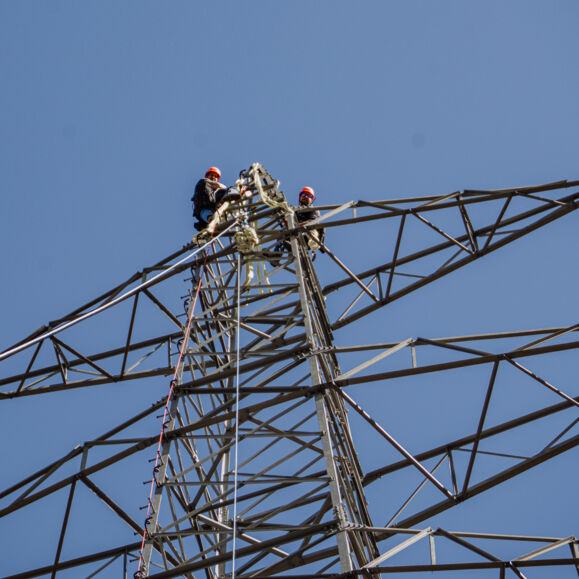

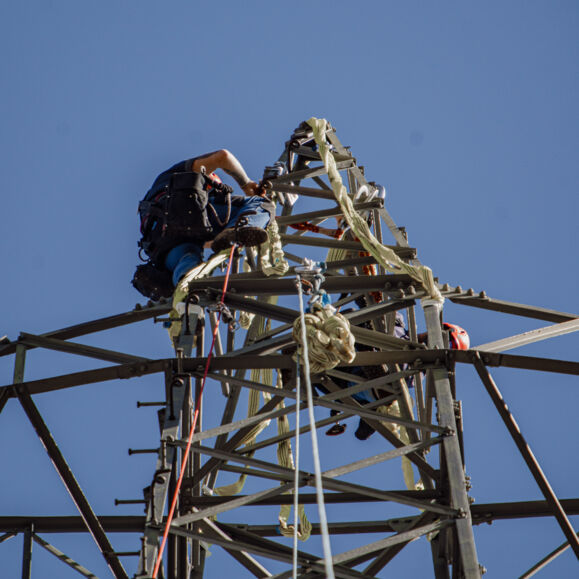

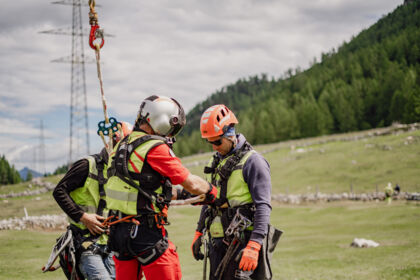

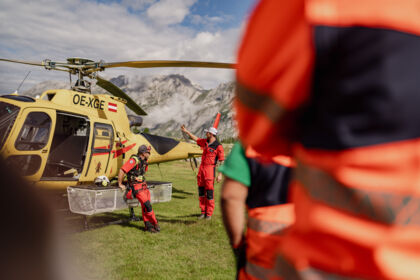

Das Vorhaben umfasst die Demontage von 112 Tragmaste und 70 Winkel-Abspannmaste der 220-kV Leitung und wird in einer ARGE mit der Firma Powerlines Energy Austria ausgeführt. Die Standorte erstrecken sich von Seekirchen am Wallersee – Koppl – Hallein – Kuchl – Hagengebirge/Hochkönig. Bei ca. 113 Standorten muss die Mastdemontage mit dem Hubschrauber erfolgen, nur rund 69 Standorte sind über Baustraßen zugänglich und können mit dem Autokran demontiert werden. Auch die Fundamentdemontage muss bei 57 Standorten mit dem Einsatz von Hubschraubern umgesetzt werden. Bei den Standorten im Hagengebirge müssen aufgrund von der Unzugänglichkeit der Maststandorte Personentransporte und auch Werkzeuge mittels Hubschrauber angeflogen werden, zudem sind dort auch Notfallbiwaks positioniert, sollte ein sicherer Hubschraubereinsatz aufgrund von der Wetterlage nicht mehr möglich sein. Auch ein Notarzt*ärztin ist während der Arbeiten vor Ort.

Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
Demontage Salzburgleitung ARGE
